Логистика. Персонал, технологии, практика
Шрифт:
А теперь представьте, насколько сложной будет ваша задача, если вы попытаетесь решать данное уравнение в увязке с пятью другими уравнениями, которые в свою очередь, содержат набор своих переменных величин, каждая из которых также имеет свой набор неопределенностей и погрешностей. А ведь таких наименований не одно и не два… Нередко, именно на этом этапе, аналитики и специалисты логистических подразделений попросту тонут в бесконечных таблицах, коэффициентах и вычислениях. При этом конкретный специалист превращается в незаменимую персону, так как никто другой не сможет оперативно разобраться в технологии принятия решений в его области.
Давайте попробуем с помощью «теории пирамидок», во-первых, максимально сократить количество переменных величин в процессе управления поставками, и, во-вторых, сделать его максимально прозрачным и понятным даже ребенку.
Сначала выделим наиболее критичные места, возникающие в работе компаний-дистрибьюторов при переводе на контрактное производство значительной доли своего ассортимента. Именно эти "болевые" точки и поставим во главу решения проблемы.
Таблица 3.1

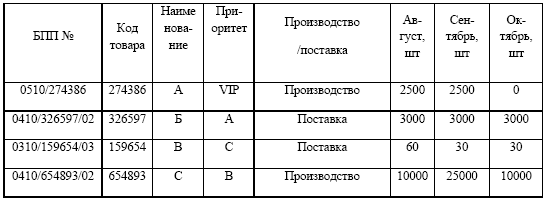

Базовый план поставок компании «Омега»
Итак, основа пирамидки сформирована. Для дальнейшей сборки, нам нужен «столбик». Напомню его назначение. Столбик привязывает заданное количество колечек нужного размера к конкретному основанию в заданной последовательности. Этим столбиком станет, так называемый, документ списания. При этом используется механизм резервирования товаров, предусмотренный в любом стандартном ПО. Пример документа списания приведен в табл. 3.2.

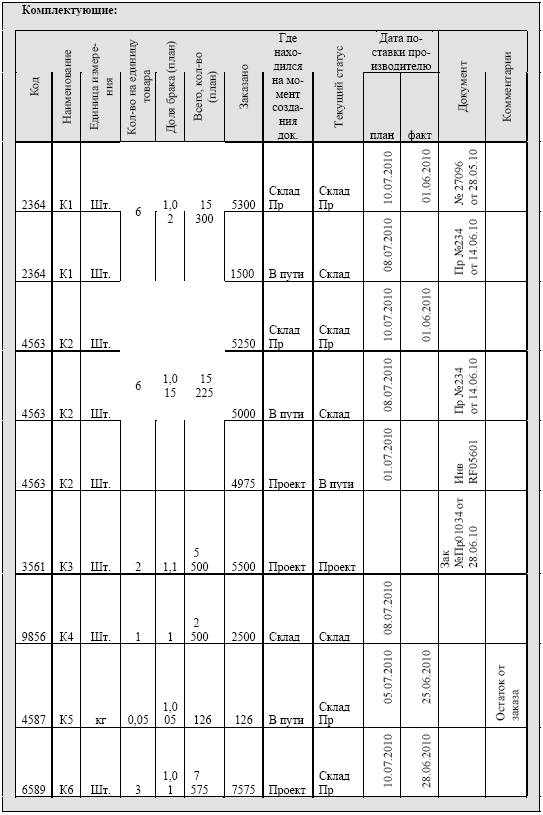

Таблица 3.2

Типовой документ списания при поставках комплектующих
Каково назначение данного документа в нашем случае? Вы закрепляете все имеющиеся в БД комплектующие в нужном количестве за каждым наименованием товара, приведенного в БПП. Если одно и то же наименование комплектующих имеет разное местонахождение или еще только в проекте, то лучше их указать отдельными строчками. Итак, получив от заказчика БПП, с помощью документов списания мы решили две задачи. Во-первых, мы распределили имеющиеся запасы комплектующих и, соответственно, очертили свободный запас, который может быть использован под другие заказы. Во-вторых, мы сформировали дефицит комплектующих, которые нам необходимо допоставить, чтобы произвести необходимое количество товара, т. е. если в документе списания появляются комплектующие, которые отсутствуют в нужном количестве в БД, то мгновенно появляется некий отрицательный (красный) остаток. Обратите внимание, что по строке со статусами «проект-проект» дата поставки комплектующих на производство не указана. Причина – данная строка была создана именно для того, чтобы сформировать дефицит комплектующих, которые еще не включились в цепочку поставок. Как только данный заказ будет принят поставщиком в производство, статус строки поменяется на «в производстве» и появятся плановые даты как движения комплектующих по реперным точкам, так и дата готовности товара. «Красный» остаток плановой потребности (дефицита) превращается в «черное» реальное количество, включенное в цепочку поставок. Поэтому документы списания с «красными» строками автоматически отмечаются «красным» цветом в сводном реестре и находятся под особым контролем руководителя ОП.
В принципе, можно указать и денежные характеристики комплектующих, а также плановые сроки и назначения платежей. Но создаваться эти параметры будут в другом документе, о котором будет сказано ниже.
Приступим к набору колечек. Прежде всего нужно сделать так, чтобы они появились. А уже затем начнем их складывать. Напомню, что пока колечки будут валяться на полу, они как-бы ничьи, а точнее – общие. Но как только вы привязали их к конкретному основанию с помощью столбика, данное колечко стало принадлежностью конкретной пирамидки. При этом колечки нужно складывать в определенной временной последовательности. Ваша задача – сделать так, чтобы, с одной стороны, количество колечек было достаточным для сборки

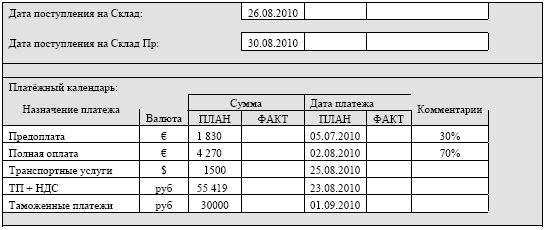

Технологию "появления" и складывания колечек мы задаем документом поставки. Основой его формирования является проект плана поставок комплектующих, т. е. та идеальная потребность, которая выявилась при создании документов списания. Поскольку одно и то же наименование комплектующих может быть в нескольких механизмах списания, требуется иметь механизм консолидации по наименованиям. Далее, имея данные о том, что нам нужно, формируем документы поставок с учетом условий поставщиков. Согласовываем данный документ (проформу заказа) с поставщиком. Как только поставщик комплектующих запустит его в производство, в системе появляются и плановые даты окончания производства, дата отгрузки, дата поставки на предприятие, дата окончания производства готового товара и дата поставки готового товар на склад вашей компании. Кроме того устанавливаются даты, цены и суммы платежей на всем пути товародвижения комплектующих и готовых товаров. Примерный вид документа поставки приведен в табл. 3.3.
Создав документ поставки, мы завели в БД новое количество "колечек", которое автоматически привязывается к уже созданным документам списания с указанием параметров товародвижения или остается в свободном резерве, т. е. производится встречная проверка потребностей и плана поставок с тем, чтобы ни одна единица комплектующих "не проскочила" мимо заказа, а с другой стороны, ни один заказ на комплектующие не остался без отработки решения с поставщиком. Конечно, можно и автоматизировать процесс формирования документа списания на основе сформированного БПП. Но в таком случае нужно обязательно предусмотреть механизм блокировки изменений БПП без согласования с менеджером ОП.
Итак, в табл. 3.2–3.3 приведены два основных исходных документа, которые формируют сотрудники отдела поставок. Остальные документы, о которых будет сказано ниже, должно формировать ваше программное обеспечение и БД.

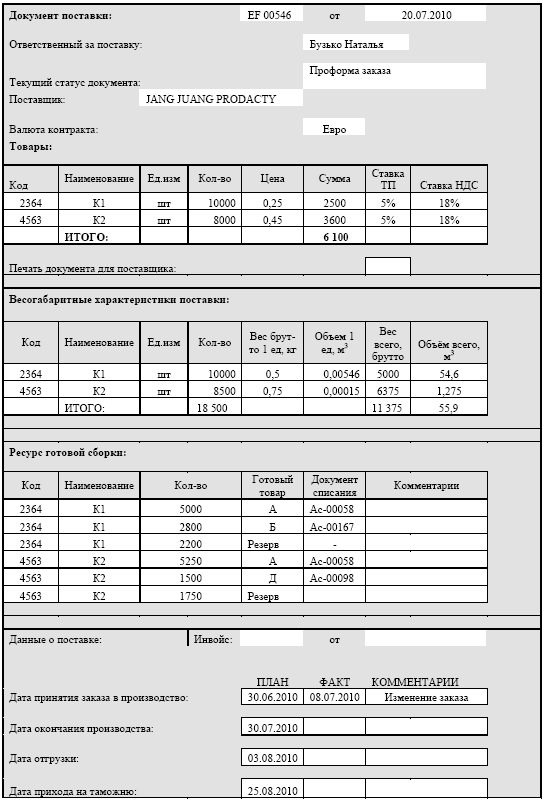

Таблица 3.3
Документ поставки
В частности, консолидация документов поставок позволяет вам получить реальный план поставок комплектующих и бюджет отдела поставок. Согласовав то, что мы хотим, и то, что мы можем оплатить, получаем утвержденные планы поставок комплектующих и товаров. В результате мы знаем, сколько нам нужно колечек, сколько их останется на будущее и сколько полных пирамидок мы сможем собрать. Примерный бюджет отдела поставок приведен в табл. 3.4.
Таблица 3.4
Бюджет поставок
Кроме того вы получите картину товарного запаса (ТЗ) как комплектующих, так и товаров на всех стадиях логистической цепочки, в том числе в будущих периодах. Вид отчета по ТЗ комплектующих приведен в табл. 3.5.
Таблица 3.5

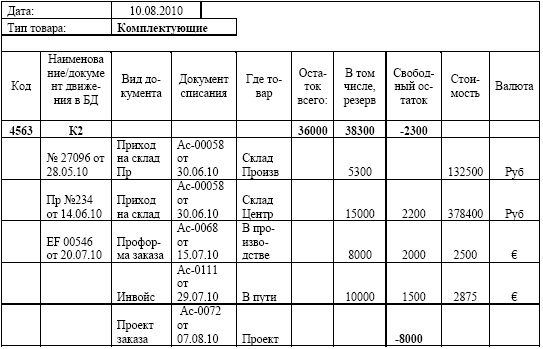

Отчет по остаткам комплектующих
Необычность данной технологии заключается в том, что мы начинаем формировать логистические планы с документа, который обычно готовится при окончании процесса, т. е. мы как бы переносим себя в будущее и оттуда, от конечной цели, руководим сегодняшним днем. Соответственно, мы видим в режиме он-лайн и всю цепочку товародвижения, включая товарные запасы будущего периода. Второе отличие – исполнители формируют только исходные первичные документы. А консолидированные заказы, планы, мониторинги и отчеты формирует программное обеспечение в вашей базе данных. Тем самым достигается максимальная независимость от человеческого фактора при управлении цепочками поставок. Нельзя позволять исполнителям внедряться в середину технологии планирования и контроля и субъективно влиять на оценку ситуации! Их задача корректно и внимательно сформировать и внести, при необходимости, изменения в первичные документы товародвижения. Причем актуализировать эти документы желательно ежедневно. При нынешних темпах логистики отсутствие ежедневной актуализации означает возможную потерю контроля над ситуацией.
Конечно, есть еще масса технических вопросов, в частности, адаптация исходных документов при изменении условий поставок, корректировка исходных документов при изменениях параметров БПП, формы мониторинга исполнения планов, применяемое ПО и т. д. и т. п. Но эти вопросы каждая фирма решает по-своему, в зависимости от имеющегося программного обеспечения и структуры управления бизнес-процессами.
Глава IV
Интеграция контрагентов
Собственно, интеграция контрагентов в единую цепочку поставок – и есть основная отличительная черта классической логистики от SCM (SupplyChainManagement). Это новое направление в логистике и, пожалуй, наиболее сложное. И сложность не столько в техническом ее воплощении, сколько в необходимости изменения ментальности не только менеджеров вашей компании, но и менеджеров ваших контрагентов по всей цепочке поставок.
