Теория ограничений в действии. Системный подход к повышению эффективности компании
Шрифт:
Всегда, когда речь заходит о конкретных цифрах и датах, необходимы более детальные объяснения каждого факта. Почему изначально считалось, что проект завершится в июле 1993 г.? Одно из объяснений – прогнозы были слишком оптимистичны. Конечно, это предположение не объясняет нам появление в планах той или иной даты, а лишь указывает, откуда в итоге появилось такое серьезное расхождение между фактическим и ожидаемым завершением проекта. Полагаю, что и этого достаточно. Кажется излишним добавлять, что дата «июль 1993-го» появилась после того, как были определены все работы по проекту,

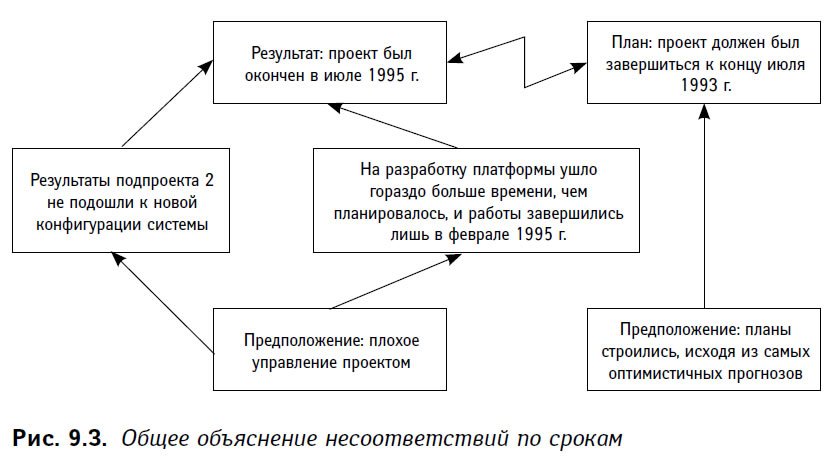

Мы видим два противоположных утверждения на верхушке диаграммы. Элементы ниже объясняют появление каждого из них. И планы, и реальность обусловлены тем, что изначально все строилось на слишком оптимистических прогнозах.
Мой опыт показывает, что первоначальный анализ можно начинать, изложив на бумаге самые общие предположения. Далее следует развивать основную мысль, отталкиваясь от исходных постулатов. Анализ – процесс нелинейный, скорее циклический. Проведя первый «круг» размышлений, необходимо вернуться в самое начало и детализировать исходные данные. Процесс заканчивается лишь тогда, когда нам удается добраться до истинных причин, которые вызвали к жизни наблюдаемые негативные явления.

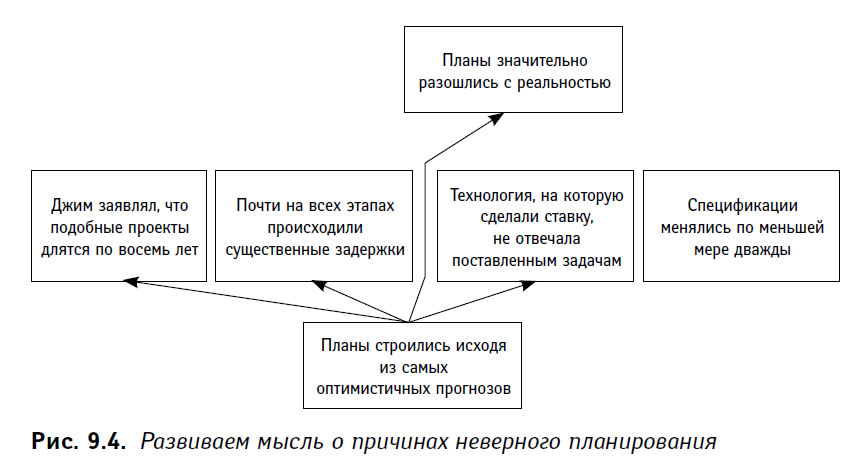

Рассмотрим сначала те положения, которые объясняют появление неверных планов (рис. 9.4).
Исходно завышенная планка ожиданий объясняет расхождение плана и реальности. Она также объясняет и некоторые другие описанные события. Вновь на схеме отражены не все необходимые условия, которые надо было бы включить, если подходить к построению логического дерева по всем правилам и со всей строгостью. Например, если бы повезло, первоначально выбранная технология вполне могла бы оказаться подходящей. То есть можно бы добавить в диаграмму утверждение о том, что знаний о возможностях выбранной технологии недостаточно, и соединить его с элементом «Технология, на которую сделали ставку, не отвечала поставленным задачам». В то же время слова Джима о стандартной продолжительности подобных проектов вообще можно логически истолковать как оправдание и не включать в диаграмму. Но наша гипотеза свидетельствует, что это утверждение имеет под собой основание, хотя бы отчасти. Итак, представленная схема доказывает, что данная гипотеза имеет право на существование, так как она объясняет появление нескольких событий, которые наблюдались в ходе реализации проекта.
Не всегда можно подобрать достаточное количество фактов в поддержку каждого предположения. Так, те наблюдения, которые мы предлагаем в качестве доказательства верности второй гипотезы, не выглядят столь же убедительно (рис. 9.5). На диаграмме утверждение о плохом управлении проектом заменено на «Джим и Мортон – плохие менеджеры проекта». Это сделано умышленно, чтобы обозначить человеческий фактор и избежать соблазна свести к «плохому управлению» любые неудачи в работе. Итак, мы должны доказать, что Джим и Мортон – никудышные менеджеры и можно было найти специалистов, способных справиться с управлением подобным проектом лучше.

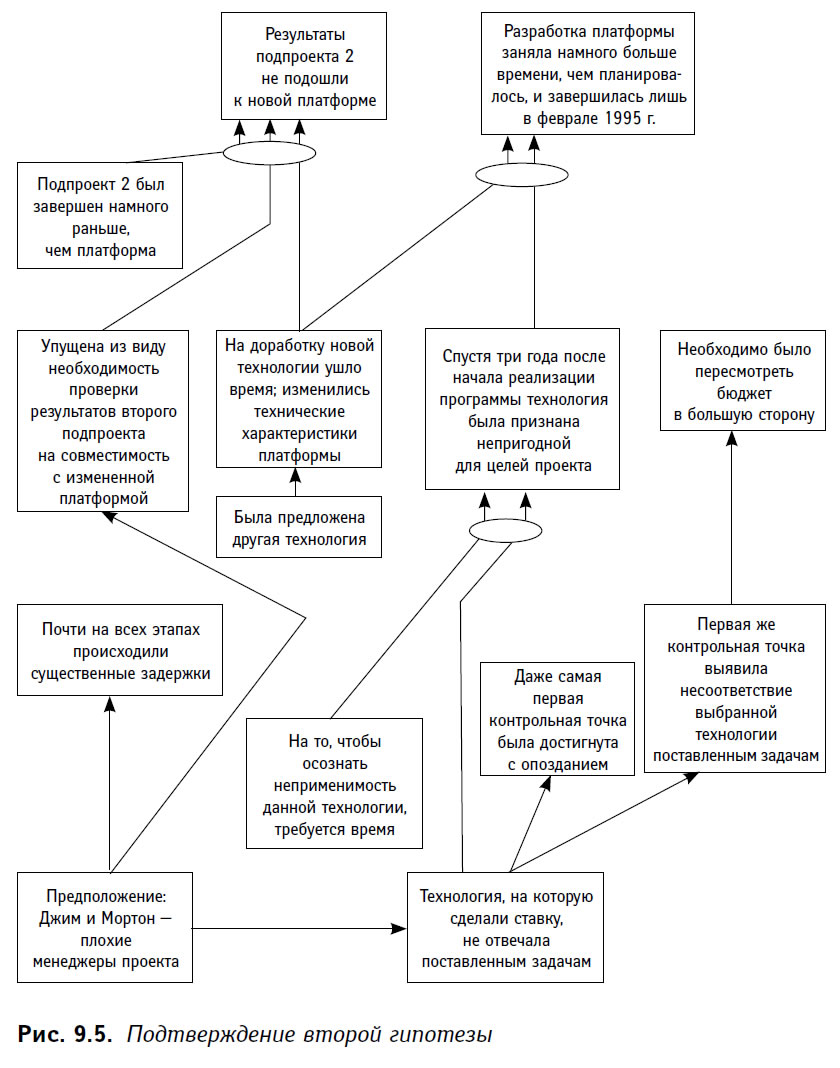

Как следует из рассуждений, отображенных на рис. 9.5, если бы Джим и Мортон были действительно плохими менеджерами, то почти на всех этапах работ случались бы срывы по срокам. Этим же можно было бы объяснить запоздалое выявление несовместимости результатов подпроекта 2 и измененной платформы, а также ошибку в выборе основной технологии. Но два из этих трех аспектов скорее связаны и с первым предположением о слишком оптимистичных прогнозах. Только оплошность с результатами второго подпроекта однозначно вызвана недосмотром менеджера проекта. Но вряд ли это можно рассматривать как серьезный аргумент при выборе основной версии провала.
В схему не включены факты, которые косвенно свидетельствуют о профессиональных качествах Джима. Например, если бы он действительно

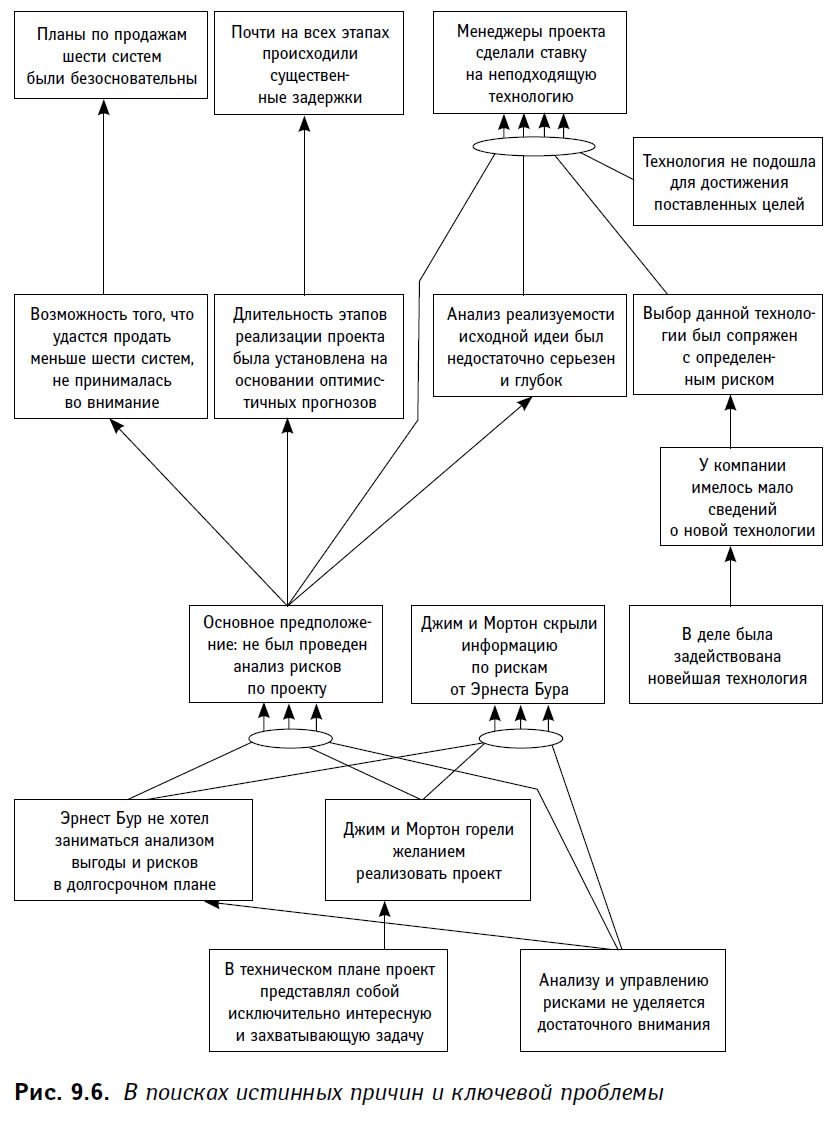

Поскольку до сих пор не все еще ясно, давайте соберем вместе все основные явления и попытаемся найти их общую причину. Учтем также тот факт, что не существовало стопроцентной вероятности продать все шесть систем, даже если работы и завершились бы по плану. И здесь мы подбираемся к основной причине неудач: пренебрежительное отношение к важности формально строгой оценки рисков. И как следствие – перед нами открывается конфликт интересов: целей сторонников проекта Джима и Мортона и интересов руководства компании. Джим и Мортон были по-настоящему захвачены идеей и скрыли информацию о возможных рисках от Эрнеста Бура (рис. 9.6).
Ключевая проблема в том, что не применялись методы контроля в условиях неопределенности, методы управления рисками, которые неизбежны при реализации большинства проектов. Всегда есть риск ошибиться с технологией или спецификацией продукта. Существуют риски, связанные со своевременностью исполнения проекта в рамках заданного бюджета. Метод управления проектами по ТОС большое внимание уделяет составлению графика работ. Мы также рискуем, если не предусматриваем при планировании определенных временных буферов – запасов по времени. В рассматриваемом случае задержки могли быть вызваны и неким ограничением в ресурсах, на что указывает спор, возникший между Джимом и Мортоном из-за программиста.

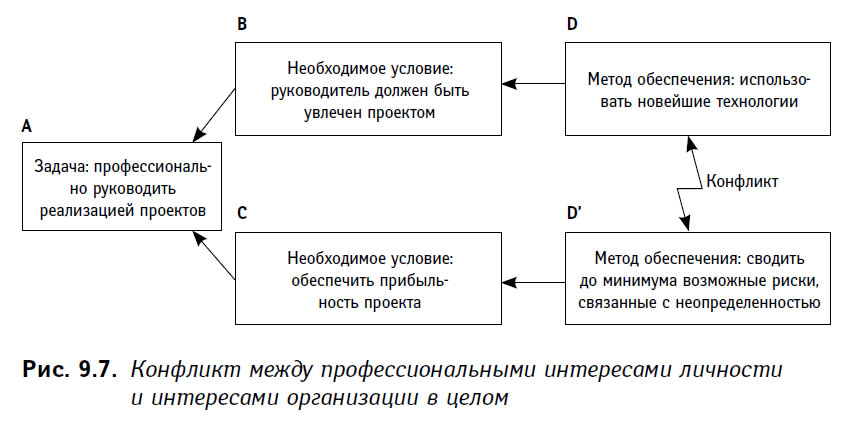

Обозначенная нами ключевая проблема усугубляется еще и тем, что перед Джимом и Эрнестом стоят совершенно разные задачи – классическое и распространенное противостояние интересов: достижение коммерческого успеха или же оптимального технического решения. На рис. 9.7 представлена «Грозовая туча» такого конфликта.
Итак, проблема – неумение управлять в ситуации изменчивости, контролировать неопределенность. Для работы с техническими и коммерческими рисками можно использовать в несколько измененном виде такие понятия ТОС, как «буфер», «резерв», «управление при помощи резервов».
Оставляю вам, читатели, определение исходных предположений, обусловивших появление стрелок диаграммы на рис. 9.7. А вот по поводу конфликта несколько слов еще добавлю. Конечно, уместно предположить, что любую новейшую технологию рискованно применять до апробирования на конкретных проектах. При этом необходимо удостовериться, что риски, связанные с работами с новейшими технологиями, в числе прочих включены в блок D'. Рассмотренные нами обстоятельства провала «Глаза крокодила» только подтверждают эту мысль. У нас есть явный пример, когда непроработанные технологии ставят под угрозу коммерческую целесообразность проекта.
Какой урок следует извлечь Эрнесту? Во-первых, нужно озаботиться вопросом управления рисками проектов. На практике можно просто потребовать от каждого руководителя проекта предоставлять наихудший сценарий развития событий при реализации планов. Осознание важности оценки рисков приведет к укреплению системы контроля организации в ситуации неопределенности. Некоторые нежелательные события и соответствующий план действий должны быть четко отражены при планировании сложных проектов, должны также заранее устанавливаться некие показатели, которые позволят определить, что события начинают принимать нежелательный оборот. К примеру, если бы Джим заранее предполагал, что новый командующий может не разделять точку зрения своего предшественника, то он, возможно, организовал бы специальную встречу, где были бы озвучены все вопросы, интересующие обе стороны.
