Управление риском ИТ. Основы
Шрифт:
Финансовый – ошибки в бухгалтерском учете, финансовая отчетность организации содержит ошибки, неточности либо не содержит важной информации для заинтересованных сторон.
Кредитный – невозврат кредита заемщиком.
Рыночный – цена инвестиционного инструмента упала ниже, чем ожидалось.
Операционный – отклонения, неэффективность в операционной деятельности организации. При этом, например, в категорию операционных рисков можно отнести внутреннее и/или внешнее мошенничество, риск подрядчика/контрактный/санкционный – подрядчик выполнил проект ниже качеством либо не выполнил вовсе, отказался от поддержки ИТ системы, отозвал лицензию
?
Взаимосвязь ИТ и бизнес-функций организации

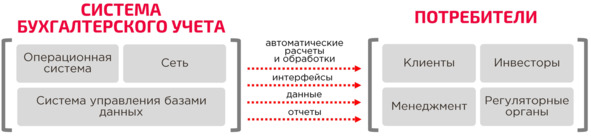

Основная цель ИТ – помощь бизнесу в достижении миссии и целей организации. Каждое направление бизнеса создает ИТ-систему, поддерживающую его бизнес-функцию. Тем самым чем выше автоматизация процессов организации, тем выше вероятность того, что что-то пойдет не так в средствах автоматизации, то есть информационных технологиях.
?
1.2. ЧТО ТАКОЕ РИСК ИТ?
EBA – Европейский Банковский регулятор 4 дает, на мой взгляд, наиболее точное определение:
Риск ИТ – это риск потерь организации, вызванный:
• нарушением конфиденциальности;
• сбоем целостности систем и данных;
• некорректной работой либо недоступностью систем и данных;
• невозможностью изменить ИТ-систему за разумное время и стоимость, в то время как среда функционирования и/или требования бизнеса меняются (то есть быстрота изменений).
4
Europen Banking Authority.
Риск ИТ включает еще и риск безопасности (ИБ), проистекающий от:

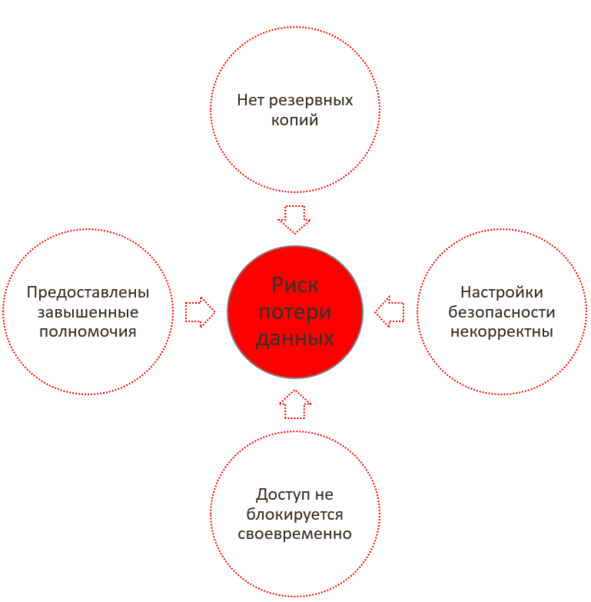

• неадекватных либо некорректных внутренних процессов, организации, либо внешних событий, включая кибератаки, либо неадекватную систему физической безопасности.
Взаимосвязь риска ИТ и других категорий рисков

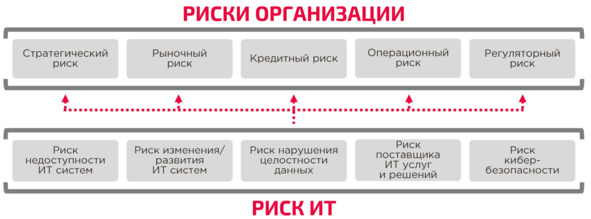

В случае реализации риска ИТ, рискового события, связанного с ИТ, потенциально, подобно карточному домику, такое событие запускает реализацию рисков из других категорий рисков бизнеса. Более наглядный пример приведен на изображении ниже.
О том, что можно сделать в каждом конкретном случае, мы более подробно поговорим и разберем в нескольких примерах, размещенных ниже, в Приложении 1.1. к первой главе.
Допустимая величина риска, риск-аппетит
и уровень терпимости к риску
Риск можно измерить, риском можно управлять. Для этого существуют различные инструменты. На мой взгляд, наиболее важные – это:
• допустимая величина риска (RISK CAPACITY),
• уровень терпимости к риску (RISK TOLERANCE), это отклонение от риск-аппетита, подобные отклонения не желательны, но известно, что они достаточно ниже допустимой величины риска.
Для наглядности приведу примеры:
• допустимая величина риска (RISK CAPACITY): вследствие сбоя ИТ-системы часть сервисов организации недоступна для клиентов. Организация сможет выдержать убытки, понесенные в результате данного сбоя ИТ-системы и недоступности ИТ-системы на протяжении семи дней при сумме финансовых потерь до 10 млн рублей в совокупности за одну неделю.
• риск-аппетит (RISK APPETITE):
допустимое количество времени простоя ИТ-системы в год – общее количество времени недоступности ИТ-системы не превышает 100 минут в год. ИТ-система доступна 99,99% времени в год, допустимая сумма денежных потерь от простоя/сбоя ИТ-системы в год – не более 0,00001% от генерируемого данной системой потока выручки, допустимое количество установленного типа сбоев/ошибок ИТ-системы в год – не более двух сбоев/ошибок в неделю при работе ИТ-системы/отчетов.
Риск ИТ можно измерить
Риск можно измерить как в количественном эквиваленте, так и в качественном. Для этого используют различные метрики. Приведу для примера несколько метрик, рекомендуемых организацией ISC 5 .
Exposure Factor (SF) – фактор воздействия – процент потерь, которые организация может понести, в случае если актив будет подвержен реализации риска.
Single Loss Expectancy (SLE) – единовременный ожидаемый убыток, стоимость, присущая единовременной реализации риска в отношении актива.
5
ISC – Cybersecurity Certifications and Continuing Education.
Asset Value (AV) – стоимость актива.
Annualized Rate of Occurrence (ARO) – частота реализации риска в год.
Annualized Loss Expectancy (ALE) – ожидаемые годовые убытки от реализации риска.
Количественная оценка
Используя метрики, приведенные выше, можно сделать количественную оценку потенциальных потерь в случае реализации риска, присущего ИТ. Например:
AV = $ 200 000
EF = 45%
ARO = 2 раза
SLE = AV x EF
ALE = SLE x ARO
Таким образом:
SLE = $ 200 000 x 45% = $ 90 000. В случае реализации риска ?в ?отношении ?актива ожидается потеря организацией $ 90 000.
ALE = $ 90 000 x 2 = $ 180 000. В случае реализации риска «2 раза» организация потеряет в два раза больше.
Ну и что это дает?
Зная о потенциальных потерях, даже приблизительно, менеджмент организации сможет более точно распределить расходы, сфокусировать необходимые ресурсы, экспертизу и усилия и принять более осознанные управленческие решения.
