в период, предшествующий остановке оборудования на ремонт, производится максимально возможный объем подготовительных работ;
как при текущем, так и при капитальном ремонтах широко практикуется замена неисправных агрегатов, узлов и изношенных деталей на исправные вместо их восстановления непосредственно на оборудовании;
максимально используются грузоподъемные и транспортирующие средства, специализированный инструмент и другие средства механизации тяжелых и трудоемких работ.
4.2.18. Нормативная трудоемкость учитывает труд слесарей, станочников, монтажников,
Нормативная трудоемкость охватывает следующие работы и операции:
подготовительные операции, непосредственно связанные с проведением ремонта энергооборудования, в том числе выполнение мероприятий, предусмотренных правилами промышленной и пожарной безопасности;
все виды ремонтных работ со строповкой, перемещением агрегатов, узлов и деталей в пределах помещения, где выполняется ремонт;
разборку (и сборку) энергооборудования на агрегаты, приборы, узлы и детали с последующей дефектовкой;
замену неисправных агрегатов, узлов, приборов и изношенных деталей;
разборку (и сборку) отдельных агрегатов и узлов с заменой деталей и выполнением необходимых ремонтных операций; станочные работы;
разборочно-сборочные, обмуровочные, теплоизоляционные, пропиточные, сварочные, слесарно-пригоночные, регулировочные и другие слесарные работы;
заключительные операции.
Нормативами трудоемкости учтено также время на регламентированный отдых и личные надобности ремонтного персонала в период выполнения ремонта.
4.2.19. Ориентировочная трудоемкость станочных работ по изготовлению и восстановлению деталей определяется на основании численных значений станочных работ в структуре трудозатрат на ремонт оборудования (табл. 4.1.).
4.2.20. Практика восстановления и изготовления деталей в ремонтно-механических цехах производственных предприятий показывает, что их качество в 1,5–2,0 раза ниже, чем на машиностроителных заводах. Во всех случаях целесообразно ориентироваться на приобретение деталей у заводов – изготовителей основного оборудования.
Таблица 4.1

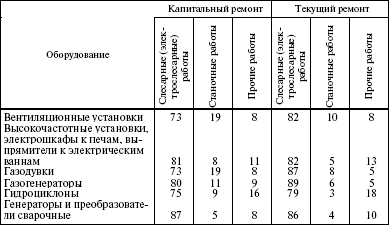

Структура трудозатрат на ремонт оборудования, %
4.2.10. В зависимости от объема приобретения запасных частей (из различных источников), оснащенности собственных механических цехов и других факторов трудоемкость станочных работ может быть изменена. Для этого ОГЭ представляет на утверждение главному
4.2.11. Нормативы трудоемкости установлены применительно к ремонту оборудования, не исчерпавшего нормативный срок службы, при выполнении ремонтных работ в оборудованных помещениях и в нормальных температурных условиях.
При выполнении ремонтных работ в условиях, отличных от указанных, нормативы трудоемкости уточняются в соответствии с приведенными ниже коэффициентами (k):
Условия проведения ремонта k
В полевых условиях (в карьерах, разрезах), на открытых и неприспособленных площадках 1,20
При температуре окружающей среды, °С:
от + 5 до —10 и выше +30 1,10
от —11 до —20 и выше +40 1,25
ниже —20 1,40
Для оборудования, срок службы которого превысил нормативный:
на 10–30 % 1,10 31–60 % 1,20
61—100 % 1,30
> 100 % 1,45
4.2.22 Приведенные нормативы трудоемкости являются максимально допустимыми (с учетом поправочных коэффициентов). На предприятиях, достигших более прогрессивных значений трудоемкости при соблюдении технологии ремонта, трудоемкость ремонта планируется по достигнутым показателям.
4.2.23. Отделы труда и заработной платы предприятий должны периодически проверять соответствие фактических трудозатрат нормативным и вносить предложения о необходимости их уточнения.
4.2.24. При отсутствии в нормативных разделах Справочника (части II и III) оборудования с технической характеристикой, полностью соответствующей данному оборудованию, допускается пользоваться ремонтными нормативами на оборудование того же наименования и типа с наиболее близкой к искомому технической характеристикой.
4.3. Планирование ремонтных работ
4.3.1. Основными документами по планированию ремонта оборудования являются:
ведомость годовых затрат на ремонты (форма 9); годовой план-график ППР оборудования (форма 7); месячный план-график-отчет ППР (форма 8) или месячный отчет о ремонтах (форма 8А).
4.3.2. Ведомость годовых затрат на ремонт оборудования разрабатывается ОГЭ на основе проектов годовых план-графиков ремонта оборудования энергетических цехов, нормативов затрат на ремонт и сметной документации на текущий и капитальный ремонты. При этом учитывается реальное техническое состояние оборудования, и величина ремонтного фонда ОГЭ.
4.3.3. Проект ведомостей затрат цеха с разбивкой по кварталам составляют мастера энергетических цехов (заместители начальников цехов по производству) и направляют в ОГЭ предприятия, предварительно подписав у начальников цехов.
На основании цеховых проектов ведомостей затрат на ремонты по всем цехам ОГЭ составляет ведомость годовых затрат на ремонт по ОГЭ предприятия, которую подписывает начальник ОГЭ и направляет в планово-экономический отдел предприятия к 15 января года, предшествующего планируемому. Допускается представление проектов затрат цехов непосредственно в планово-экономический отдел.
