Вся неправда о подключении к электросетям
Шрифт:
Анатолий Чубайс.
«Энергетика и промышленность России», 2008, № 12,
Реформу РАО ЕЭС нельзя назвать реформой, поскольку розничного рынка энергии не создано. Потребитель сейчас не может выбирать самого выгодного поставщика энергии из нескольких, он вынужден работать с теми, кто есть. А значит, затраты предприятий на подключение останутся прежними. Более того, создание розничного рынка никому не нужно, поскольку техническое присоединение к сетям – весьма выгодный бизнес. По самым скромным подсчетам, компании завышают тарифы на эту услугу минимум на 20 %.
Никита
Плата за техническое присоединение к электросетям в Москве и Санкт-Петербурге может быть сохранена за пределами 2011 года, когда в других регионах эта плата будет отменена.
ФСК ЕЭС, 24.06.2008.
Тарифы на подключение к электросетям в Московском регионе могут уменьшиться с августа этого года. Мы сейчас работаем вместе с областью над тем, чтобы усовершенствовать тариф, усреднить.
Юрий Трофимов, генеральный директор ОАО «МОЭсК», 01.07.2008.
Развитие сетевого хозяйства должно финансироваться за счет эксплуатации, а не за счет новых потребителей. Присоединение новых предприятий к электросетям может остаться платным, однако размер этой платы не должен превращаться в непреодолимый барьер для бизнеса.
Николай Остарков, руководитель исполкома «Деловой России». ИА «Альянс Медиа» по материалам газеты «Московский Комсомолец», 09.07.2007.
Российский союз промышленников и предпринимателей считает необходимым снизить плату за присоединение к энергосистемам в рамках промпарков, технопарков и бизнес-инкубаторов. Для этого союз предлагает зонирование платы за технологическое присоединение.
Российский Союз промышленников и предпринимателей, 17.07.2008.
Москва не может распределить все деньги на присоединение малого бизнеса к электросетям, так как предприниматели не обращаются за помощью к властям.
Михаил Вышегородцев, руководитель Департамента поддержки и развития малого предпринимательства Москвы, 25.09.2008.
Плата за присоединение к электрическим сетям в России самая высокая в мире и более чем в 30 раз превышает среднемировой уровень. Если положение не изменится, электросетевой комплекс станет тормозом экономического развития страны.
Юрий Саакян, генеральный директор Института проблем естественных монополий, 27.10.2008.
Новый, недискриминационный порядок присоединения малого бизнеса к электросетям начнет действовать в 2009 году. Решение об этом принято. Сейчас готовится нормативная база, чтобы воплотить (эти нововведения) в следующем году.
В настоящее время плата за присоединение к электросетям для субъектов малого предпринимательства является весьма серьезным барьером. Поэтому принято решение о том, что для малого бизнеса будут установлены особенные условия подключения. Например, при присоединении к электросети малого бизнеса с мощностью до 15 киловатт для этой категории будет установлена тарифная плата в размере 5,5 МРОТ.
В том случае, если мощность при присоединении к сети превышает 100 киловатт, то для этой категории бизнеса будет
Анна Попова, заместитель министра экономического развития и торговли РФ. РИА «Новости», 24.09.2008.
Мы жили на старых запасах, хватало мощностей, а сейчас закончились мощности, и мы вернулись, по сути дела, к концу 80-х годов. Мы же одновременно что делаем? Мы одновременно сейчас отпускаем рынок генерации – каждые полгода по 5 процентов. Сейчас 15 процентов свободного рынка, и каждый год по 10 процентов растет. То есть в 2011 году уже все – 100 процентов у нас нерегулируемый рынок, а при этом возникает дефицит электроэнергии. И за эти три года построить новые мощности, которые необходимы, чтобы покрыть вот этот дефицит, невозможно.
Булат Нигматулин, первый заместитель генерального директора Института проблем естественных монополий.
Радиостанция «Говорит Москва», 20.03.2008.
Рост тарифов – не самоцель, а источник развития. Вторым источником является плата за технологическое подключение. Третий источник – прибыль в составе тарифа на транспорт электроэнергии.
Александр Кухмай, генеральный директор ОАО «МРСК Северо-Запада». «Энергетика и промышленность России», 2008, № 22.
Приложение 3

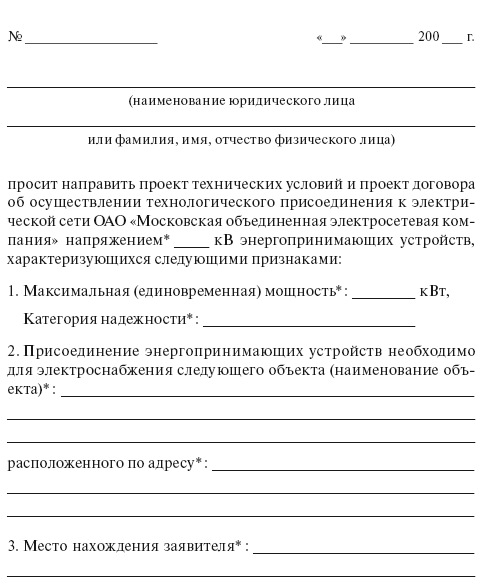

ЗАЯВКА

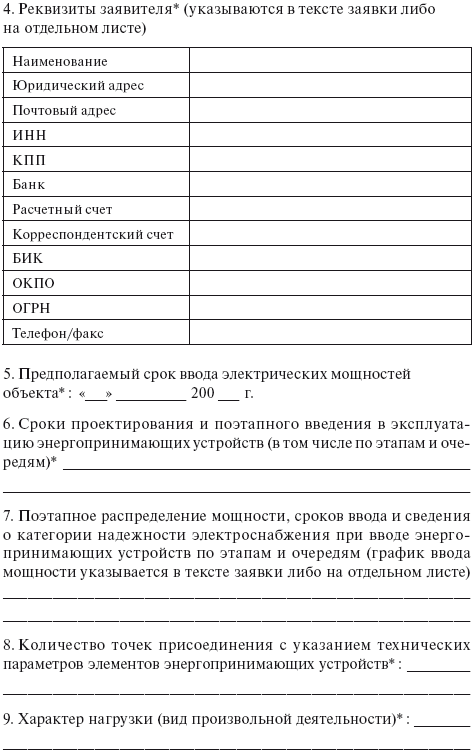

на осуществление технологического присоединения энергопринимающих устройств (энергетических установок) юридического лица с мощностью до 2000 кВт к электрической сети ОАО«Московская объединенная электросетевая компания»
К заявке должны быть приложены следующие документы:
1) план расположения энергопринимающих устройств (ситуационный план), которые необходимо присоединить к электрическим сетям сетевой организации (если объект находится на территории города – масштаб 1:2000, если объект находится вне территории города – масштаб 1:10 000);
2) однолинейная схема вводных устройств Заявителя с обоснованием величины запрашиваемой мощности (составляется специализированной проектной организацией, необходимо приложить копию лицензии проектной организации на данный вид деятельности).
