2) операционные риски, вызванные невозможностью поддержания рабочего состояния элементов проекта, нарушением безопасности, отступлением от целей проекта.
Внутрипроектные риски возникают в результате: а) срыва планов работ из-за недостатка рабочей силы или материалов, запаздывания в поставке материалов, плохих условий на строительных площадках, изменения возможностей заказчика проекта и (или) подрядчиков, ошибок проектирования, ошибок планирования, недостатка координации работ, изменения руководства, инцидентов и саботажа, трудностей начального периода, нереального планирования, слабого управления, трудно-доступности объекта;
6) перерасхода средств из-за срывов планов работ, неправильной стратегии
Технические риски связаны с изменением технологии, ухудшением качества и производительности производства; специфическими рисками технологии, закладываемой в проект; ошибками в проектно-сметной документации.
Правовые риски включают: ошибки в лицензиях, несоблюдение патентного права, невыполнение договоров, возникновение судебных процессов с внешними партнерами, возникновение внутренних судебных процессов, проявление форс-мажорных (чрезвычайных) обстоятельств.
Следствием рисков являются убытки. Существует несколько подходов к классификации убытков. В соответствии с первым из них все убытки делятся по двум критериям:
1) по размеру – малые, средние, большие, катастрофические;
2) по зависимости ущерба от причины возникновения прямые и косвенные.
Согласно второму подходу определяют основные направления хозяйственной деятельности, послужившие причиной убытков, например убытки, связанные с недвижимостью и имуществом, убытки, связанные с ответственностью, убытки, связанные с потерей ключевых специалистов или их ошибками.

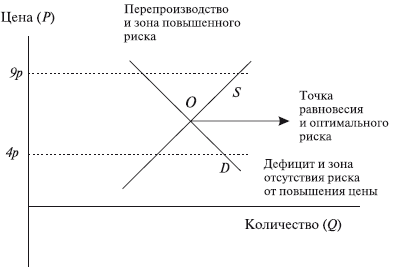

Уровень коммерческого риска зависит от соотношения спроса и предложения, т. е. от рыночного равновесия (рис. 7.1).
Рис. 7.1. Анализ взаимосвязи рыночного равновесия и коммерческого риска:
4 р – дефицит, поскольку спрос на количество продукции превышает предложение этой продукции, т. е. Qd > Qs. Это зона отсутствия риска, так как товара не хватает и его будут покупать, даже если цена увеличится. 9 р – перепроизводство, потому что спрос на количество продукции ниже предложения этой продукции, т. е. Qd < Qs. Это зона повышенного риска от увеличения цены, поскольку в любом случае наблюдается перепроизводство и затоваривание, а при повышении цены этот процесс прогрессирует. О – точка равновесия и оптимального риска. На товар по конкретной цене всегда находится покупатель, и уровень ценового риска минимален

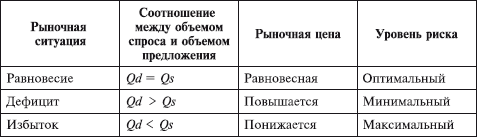

Данные о соотношении коммерческого риска и рыночного равновесия приведены в табл. 7.2 [108, с. 40]
Таблица 7.2
Соотношение между коммерческим риском и рыночным равновесием
Существуют различные методы оценки коммерческого риска: количественные, экспертные, аналитические, метод аналогий.
1. Количественные методы оценки риска. Одним из наиболее распространенных подходов к количественной оценке риска является использование выражения: [10]
10
Более
R = НП x р
где НП– величина потерь;
р – вероятность наступления рискового события.
Степень риска определяется как произведение ожидаемого ущерба на вероятность того, что такой ущерб произойдет.
В инвестиционно-финансовой сфере в качестве критерия при количественной оценке риска проектов вложения капитала широко используются два показателя [64]:
1) среднее ожидаемое значение (X) возможного результата (отдачи), которое является средневзвешенным для всех возможных результатов, где вероятность каждого результата используется в качестве частоты или веса соответствующего значения:
где Xi – значение случайной величины;
Pi – вероятность появления случайной величины;
2) среднее квадратическое отклонение , как мера изменчивости (колеблемости) возможного результата:
где Xi – значение случайной величины;
X – среднее ожидаемое значение;
Pi – вероятность появления случайной величины.
Одним из недостатков рассмотренного коэффициента риска является невозможность с его помощью учесть субъективные факторы. Например, отношение субъекта к соотношению возможных потерь и выигрыша в значительной степени зависит от его имущественного состояния. Поэтому на практике часто используют коэффициент риска, определяемый как отношение возможных максимальных потерь к объему собственных финансовых ресурсов предпринимателя:
R = НП max: k
Величина этого коэффициента определяет риск банкротства.
В большинстве случаев указанные количественные оценки риска и методы их определения используются для оценки отдельных видов риска. Вместе с тем они применяются для оценки риска проекта в целом (если есть количественные данные по каждому риску или для оценки риска проекта используются экспертные методы, позволяющие оценить вероятность успешной реализации проекта и (или) величину возможных потерь из-за наступления нежелательных исходов).
Если проект подвергается риску разных видов и имеются данные о величине потерь по каждому виду риска, то обобщенный коэффициент банкротства определяется следующим образом:
где N – число учитываемых видов риска;
НП max, – максимально возможные потери по г-му виду риска;
к – объем собственных финансовых ресурсов предпринимателя;
гi , – коэффициент, определяющий риск банкротства по i-му виду риска.
