Эксперт № 48 (2014)
Шрифт:
С октября прошлого года идет судебный процесс, который пока ни к чему не привел. Срок давности по делу истекает 17 августа 2015 года.
«РусГидро» направила 185 млн рублей на программу социальной помощи пострадавшим и членам семей погибших в аварии. Еще 1,3 млрд рублей были направлены на программу комплексного развития социальной инфраструктуры поселка Черемушки.
Великое обновление
Ввиду исключительной важности Саяно-Шушенской ГЭС для энергосистемы Сибирского региона, да и всей страны в целом к восстановлению станции приступили немедленно. Была сформирована даже правительственная комиссия
Работы проходили в три этапа.
На первом отремонтировали и пустили в работу четыре наименее пострадавших гидроагрегата. Первым был пущен гидроагрегат номер 6. На момент аварии он не работал — находился на ремонте, — поэтому получил наименьшие повреждения, и его смогли запустить уже 24 февраля 2010 года. Гидроагрегат номер 5 во время аварии был отключен автоматикой — единственный из девяти работавших. Он тоже получил относительно малые повреждения и был запущен 22 марта 2010 года. До конца года были пущены гидроагрегат номер 4 (2 августа) и номер 3 (25 декабря). Итого, к концу года станция смогла выдавать в энергосистему 2560 МВт мощностей.
Начавшийся в 2011 году второй этап представлял собой комплексную реконструкцию станции.
Еще в ноябре 2009 года «РусГидро» заключила с «Силовыми машинами» контракт на поставку за 11,7 млрд рублей новых гидроагрегатов для Саяно-Шушенской ГЭС. Машины были доставлены за 5900 км из Петербурга в Хакассию — уникальная транспортная операция. Действительно, рабочие колеса турбин весят 145 тонн, не так-то просто такое отвезти. Однако отвезли: по Северному морскому пути, далее вверх по Енисею, через судоподъемник Красноярской ГЭС до Майнской ГЭС (контррегулирующего «партнера» Саяно-Шушенской, чуть ниже ее по течению), откуда автотранспортом доставили на станцию.

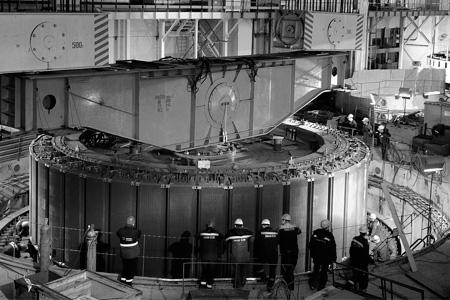

Во время восстановительных работ и реконструкции после аварии были заменены все гидроагрегаты Саяно- Шушенской ГЭС
Фото: ПРЕДОСТАВЛЕНО КОМПАНИЕЙ «РУСГИДРО»
И на месте старых сильно разрушенных гидроагрегатов были смонтированы новые. Первый, он же гидроагрегат номер 1, был запущен 19 декабря 2011 года. Далее, 15 марта 2012 года последовал пуск гидроагрегата номер 7, 12 июня — гидроагрегата номер 8, 1 декабря — гидроагрегата номер 9. На следующий год, 14 марта 2013-го, заработал гидроагрегат номер 10.
Итого — 3200 МВт новых мощностей. Это позволило «выключить» восстановленные старые гидроагрегаты и приступить к их замене на новые машины. Что и было проделано на третьем этапе. 15 июня 2013 года был пущен новый гидроагрегат номер 6, 20 ноября — гидроагрегат номер 5, 31 марта 2014 года — гидроагрегат номер 4, и, наконец,30 июня этого года — гидроагрегат номер 3.
Оставался последний гидроагрегат, номер 2, тот самый, где и произошла авария. 12 ноября он был торжественно запущен, станция вышла на полную мощность.
В ходе реконструкции было заменено и другое оборудование, даже не пострадавшее при аварии. В центральном пульте управления станцией вместо традиционного щита сигнализации была установлена современная видеостена. Как отмечают в «РусГидро», это единственное оборудование подобного типа, установленное на ГЭС в России.
Все, но не сразу
Сибирская энергосистема, или вторая ценовая зона, протянувшаяся восточнее Тюменской области до Дальнего Востока, на начало этого года располагала 49,2 ГВт установленных мощностей по электрогенерации.
Львиная доля сибирской гидрогенерации приходится на несколько крупнейших ГЭС енисейского и ангарского каскадов. Территориально это Красноярский край, Иркутская область и Хакассия. В частности, ввод в этом году трех гидроагрегатов на Саяно-Шушенской ГЭС увеличивает установленные мощности региона по сравнению с началом года на 1920 МВт, при этом на Саяно-Шушенскую ГЭС в полном ее сборе будет приходиться 12,5% всех сибирских энергомощностей.
Неудивительно, что аварийное выпадение таких крупных мощностей в 2009 году стало для Сибири апокалипсисом регионального масштаба. И хотя серьезных перебоев с энергией благодаря профессиональной работе сетевиков удалось избежать, хотя через восемь часов после аварии все ограничения были сняты за счет переброски электроэнергии из других регионов, на цене это сказалось. Ведь цены в первой («европейско-тюменской») ценовой зоне традиционно выше за счет иной структуры генерации, преобладания более дорогих тепловых мощностей. Цены на балансирующем рынке электроэнергии сразу после аварии подскочили в пять раз. Тариф для населения в Хакассии вырос на 21,5%. Сильнее, чем планировалось, увеличились тарифы для промышленных потребителей

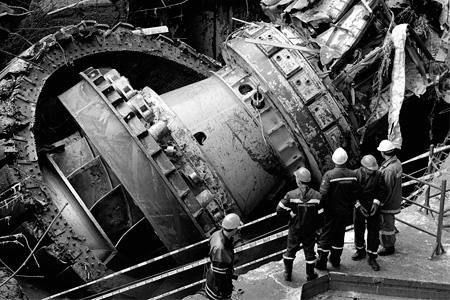

Во время восстановительных работ и реконструкции после аварии были заменены все гидроагрегаты Саяно- Шушенской ГЭС
Фото: ПРЕДОСТАВЛЕНО КОМПАНИЕЙ «РУСГИДРО»
Важно отметить также, что сибирская энергосистема в целом энергодефицитна (см. график 4). Несмотря на наличие дешевой гидроэнергии на востоке, Западная Сибирь — практически эталонный пример энергодефицтного региона. По оценкам энергетиков, потребители Западной Сибири ежегодно переплачивают до 15 млрд рублей из-за ограничения доступа к энергии восточносибирских ГЭС.
Это хорошо видно еще и по тому, что для зоны сложился весьма высокий уровень стоимости мегаватта по конкурентному отбору мощностей (см. график 5): системный оператор смирялся с существованием «дорогих», неэффективных генерирующих мощностей.
Таким образом, возвращение в энергосистему мощностей Саяно-Шушенской ГЭС здесь будет очень кстати. Примем во внимание, что фактически новые гидроагрегаты станции могут выдавать единичную мощность до 720 МВт. То есть вся станция в теории может иметь мощность до 7200 МВт, а это еще 800 МВт дополнительных дешевых генерирующих мощностей для сибирской энергосистемы. Да, говорят в «РусГидро», увеличение мощности станции технически возможно, но требует проведения дополнительных работ по перемаркировке оборудования и его дополнительной сертификации у системного оператора. А пока номинальная мощность станции только 6400 МВт. Но будем иметь этот резерв роста в виду.
Так же, как и готовящийся выход на полную мощность Богучанской ГЭС. Изначально предполагалось, что Богучанку пустят в один день с Саяно-Шушенской ГЭС. Однако от этих планов пришлось отказаться виду маловодности Ангары в этом году. В «РусГидро» обещают, что до конца года станция все же выйдет на полную мощность.
В совокупности это, как полагает заместитель руководителя департамента исследований ТЭК Института проблем естественных монополий Евгений Рудаков , может повлиять на цены на электроэнергию, должно привести к некоторому их снижению во второй ценовой зоне.
