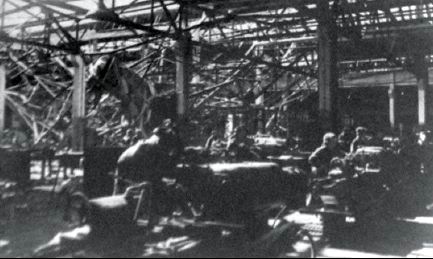

При восстановлении склада песка в этом же цехе на мостовом кране были выложены шпальные клетки, на которых установлены песочные домкраты. Металлические фермы пролетом 24 м поднимались при помощи 30-метровой мачты, установленной в торце склада, и путем оттяжки тросов устанавливались на песочные домкраты. Устойчивость ферм на домкратах обеспечивалась установкой жестких боковых связей из уголков, по три с каждой стороны фермы. В таком положении мостовой кран с установленной на нем фермой передвигался при помощи ручных лебедок на место установки фермы. Опускание фермы на опоры производилось песочными домкратами, что обеспечивало точную и плавную посадку фермы. После опускания
В силу исключительно большого разнообразия повреждений железобетонных конструкций различного рода невозможно было найти общий метод по их восстановлению. В каждом случае приходилось принимать индивидуальное решение, в зависимости от степени и характера повреждений. Перед восстановлением поврежденные участки железобетонных элементов расчищались, а бетон, потерявший прочность в результате пожара или откола, удалялся до глубины, где его прочность не вызывала сомнений.
Из-за нехватки железа и железобетона для кровли применялся металлический настил из гофрированного железа, в некоторых цехах использовались железобетонные кровельные плиты.
Сантехнические работы велись управлением № 4 ОСМЧ-102, а электромонтажные – участком № 3 особого проектно-монтажного управления № 5 «Центрэлектромонтаж». Они шли по двум основным направлениям:
1) восстановление основных питающих кабелей и линейных фидеров от ТЭЦ к цеховым подстанциям и восстановление силовых магистральных линий внутри цехов;
2) пуск в ход всех непострадавших станков во вновь созданных технических группировках.
Наряду с работами на линии в цехах была организована мастерская, в которой производилось изготовление шинных сборок, силовых и осветительных щитков, предохранителей, высоковольтных сборок, пультов, а также реставрация демонтируемых в цехах силовых пультов, ящиков с предохранителями и др.
Работы по восстановлению систем вентиляции производились монтажным управлением № 2 ОСМЧ-48. Монтажный участок был разделен на прорабства, выполнявшие отдельные объекты, подлежащие восстановлению. За восстановительный период были смонтированы и сданы в эксплуатацию 124 вентиляционные системы на сумму 608 тыс. рублей.
Громадный объем материалов и полуфабрикатов (кирпич, раствор, бетон, железобетонные плиты, утеплитель, металлический настил и т.д.), которые нужно было поднять в крайне сжатые сроки, потребовал большого количества подъемников. Отсутствие времени на изготовление сложных подъемников заставило строителей встать на путь использования простейших подъемников. Одним из них был подъемный блок, представляющий собой две стойки, установленные с небольшим наклоном к стене цеха и соединенные
В результате бомбардировки было повреждено значительное число жилых домов и культурно-бытовых зданий. Характерным примером являлись жилые четырехэтажные дома, выполненные из силикатного кирпича. Для них типичным было продольное расслоение кирпичной кладки от сотрясения взрывной волной. Кроме этого, продольные стены домов получили отклонения по вертикали до 10 см с разрывом кладки в местах примыкания продольных стен к средним поперечным стенам и стенам лестничных клеток. Приходилось практически заново устанавливать кровлю, делать металлические стяжки, во множестве мест заменить кладку, а швы заливать бетоном.
Проектирование всех работ велось непосредственно на стройплощадке бригадой «Промстройпроекта», что позволяло осуществлять тесную и оперативную увязку работы проектировщиков и производственников, технологов и строителей. Конструкции и методы производства выбирались в соответствии с имеющимися на площадке ресурсами. Это позволило также применить новые конструкции из местных материалов и новые методы в производстве работ (в частности асбестовые плиты). Все деревянные перекрытия были заменены огнестойкими.
Для ускорения работ все несущие конструкции разрушенных цехов были восстановлены в металле, и лишь цеха с железобетонными колоннами, имевшие незначительные разрушения, оставили в прежнем виде. Число световых фонарей пришлось сократить на 30%, закрыв их железом и асбестофанерой. Деревянная обрешетка заменялась гофрированным железом, чье производство организовали в прессовом цехе автозавода. Для утепления использовали самые примитивные материалы: алебастро-опилочные, цементно-зольные и торфяные и даже глиноземные плиты. При этом все они перед использованием проходили испытания зажигательными бомбами и противотанковой горючей жидкостью.
Восстановление громадных площадей кровель корпусов потребовало свыше 1500 ливневых воронок. Нехватка чугуна заставила применять «подсобные материалы» – части коробки заднего моста «полуторки» и головки авиабомб, производившихся на ГАЗе.
25 августа прошло партсобрание треста «Стройгаз» № 2. Выступавшие на нем констатировали: «По второму участку: трудовая дисциплина неудовлетворительна. Программа за 20 дней августа выполнена на 62%. Срок сдачи объектов 25 августа сорван. Низкая трудовая дисциплина. 23 августа прогуляло 721 чел., рабочий день начинается с опозданием на 30—40 минут. Накануне рабочего дня задание дается только нескольким бригадам, остальные получают его в начале рабочего дня». По итогам собрания начальнику второго участка Романову даже пригрозили исключением из ВКП(б).
Впрочем, всевозможные накладки и игнорирование приказов и распоряжений были постоянно. В частности, не было выполнено постановление бюро обкома ВКП(б) и распоряжение горкомитета обороны от 11 августа в части мобилизации сроком на два месяца для восстановления ГАЗа с предприятий области электросварщиков – 45 человек, газорезчиков – 25 человек. К 15 сентября в трест «Стройгаз» № 2 поступили всего шесть человек. Директора заводов Глян, Рубинчик и Агаджаев, а также заводы Вторчермет, Главчермет в категорической форме отказались выделить полагающееся количество сварщиков и попросту игнорировали распоряжение.
