Для этого нужно разбить общую задачу на составляющие (выполнить декомпозицию задачи). Для составления отчета это будут: написание черновика, просмотр и правка, подготовка окончательного варианта. В свою очередь составление окончательного варианта включает два вида работ: написание чистового варианта и печатание отчета.
• Никаких пропусков. Это означает, что все действия по выполнению вашей главной
• Никакого дублирования. Одна и та же работа не может рассматриваться как больше чем одна подзадача. Например, этап написания черновика не может также включать предварительный просмотр черновика, так как просмотр — это уже другая подзадача.
Декомпозиция задачи таким способом позволяет держать в поле зрения все подзадачи. Это вселяет уверенность, что ничего важного не пропущено, и облегчает расчет требуемых времени и ресурсов.
Соблюдайте иерархию
Кроме тщательного продумывания деталей, вы должны также видеть картину в целом. Если вы пропустите важную часть работы, то с ней — и ее подзадачи. Как увидеть и лес, и деревья?
По этому принципу последовательной декомпозиции, который наглядно иллюстрирует рис. 3.1, создается структурная схема работ проекта. (Кроме этого термина, можно встретить и другие, например: структурная декомпозиция работ, схема разбивки работ и пр.) Она представляет собой иерархически структурированное представление всех задач проекта, последовательно разбиваемых на подзадачи, вплоть до нижнего уровня конкретных работ. Это облегчает систематизацию планирования, распределения функций и обязанностей, а также контроля за исполнением работ.
Уровни детализации обшей задачи выглядят так:
• уровень 1 — общая задача;
• уровень 2 — отдельные задачи;
• уровень 3 — подзадачи;
• уровень 4 — подзадачи более низкого уровня.

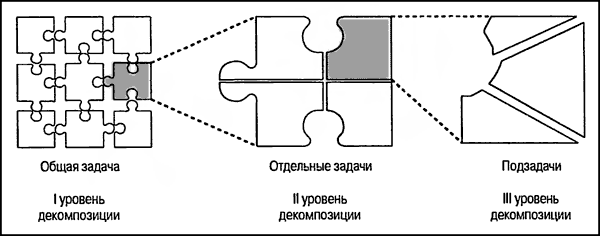

Рис. 3.1. Структурная схема, позволяющая детально определить все работы по проекту
Предположим, вам поручили разработать и представить новую программу обучения персонала вашей организации. Первый вопрос такой: "Какие обязательные этапы работы включает создание новой
• определение потребности в программе;
• разработка программы;
• подготовка необходимых материалов;
• тестирование программы;
• презентация программы.
Далее рассмотрим первый пункт "Определение потребности в программе" и решим, на какие подзадачи он делится.
• Определение круга лиц, заинтересованных в этой программе.
• Проведение собеседования с некоторыми из них.
• Изучение письменных материалов, в которых обсуждается целесообразность разработки программы.
• Подготовка доклада с обоснованием необходимости данной программы.
Не будем останавливаться. Возьмем пункт "Проведение собеседования с некоторыми из этих людей". Он в свою очередь состоит из подзадач следующего уровня.
• Выбор людей для собеседования.
• Подготовка вопросов.
• Составление расписания собеседований.
• Проведение собеседования,
• Запись результатов собеседования.
Стоит ли на этом останавливаться? Ведь каждый из этих видов работ можно разбить на мелкие операции. До какой степени нужно детализировать задачи?
Определить степень детализации — не такая уж простая задача. Даже опытные проектные менеджеры не всегда могут уловить момент, когда следует остановиться. Одна моя клиентка рассказывала, что шеф поручил ей спланировать личный фронт работ на 12 месяцев с интервалом в 20 минут. Это задание вызвало у нее легкий шок.
Выделить существенные детали общего комплекса работ, не распыляясь на мелкие операции, помогут три вопроса.
• Можете ли вы точно оценить необходимые ресурсы для выполнения данной работы? Ресурсы — это персонал, оборудование, сырье и материалы, финансы, вспомогательные средства, информация и т. д.
• Можете ли вы точно рассчитать время для данной работы?
• Если вы хотите поручить выполнение этой работы кому-либо еще, сможете ли вы объяснить, что конкретно нужно сделать?
Если хотя бы на один вопрос ответ будет отрицательный, значит, эту задачу следует детализировать дальше.
Ответы зависят от того, насколько знакома вам работа, которую необходимо выполнить; каким образом решение этой задачи влияет на успех всего проекта; что произойдет, если случится какой-либо сбой на этом этапе работ; кому вы можете поручить это задание; насколько можно доверять этому человеку и т. д. Другими словами, все зависит от вашего трезвого расчета и здравомыслия.
• для ее полного выполнения требуется намного больше двух календарных недель;
• ее трудоемкость значительно превышает 80 рабочих часов.
Помните, что это всего лишь рекомендации. Определить сроки и ресурсы для прохождения определенного этапа работы можете лишь вы сами, руководствуясь своим опытом и здравым смыслом.
Иногда, при наличии невыясненных обстоятельств, возникают затруднения с декомпозицией отдельных задач. В таких случаях следует принять предположения.
Например, задача "Проведение собеседования" требует дальнейшей детализации, чтобы определить необходимые ресурсы и время. Но вы не можете этого сделать, так как не знаете, сколько людей примет участие в собеседовании. Тогда сделаем предположение, что будет примерно пять групп по семь человек в каждой. С таким допущением можно спланировать график проведения собеседования.
