Записки строителя
Шрифт:
Располагая опытом скоростного строительства Челябинского завода, мы в короткие сроки разработали мероприятия, обеспечивающие технически грамотную и экономически целесообразную организацию подготовительных работ. Были подобраны руководящие кадры управления Закавказметаллургстроя, руководящие и инженерно-технические работники стройуправлений, предприятий и хозяйств из числа наиболее подготовленных работников. На Челябметаллургстрое были также сформированы отряды из рабочих строительства и промышленных предприятий, которые стали основой будущего многотысячного коллектива в Рустави.
Первичная организационная структура нового строительства выглядела следующим образом:
Управление Подсобстроя занималось строительством подсобных предприятий и временных жилых помещений, Ремзаводстрой строил ремонтную группу цехов металлургического завода, Жилстрой создавал город Рустави,
Еще в Челябинске были запроектированы сооружения строительной базы, складского хозяйства и временных жилых поселков с бытовыми секторами. По этим проектам предприятия Челябметаллургстроя изготовили необходимые металлоконструкции, столярные изделия и другие детали. В числе же предприятий производственной базы значились цехи металлоконструкций, кузнечный, механический, кислородная станция, деревообделочный комбинат, комбинат железобетонных изделий и товарного бетона и т. д.
Характерно, что на базе ремонтно-механического завода Закавказметаллургстроя, который в свое время был только подсобным предприятием стройки, в настоящее время создан краностроительный завод, продукцию которого хорошо знают не только в СССР, но и за границей.

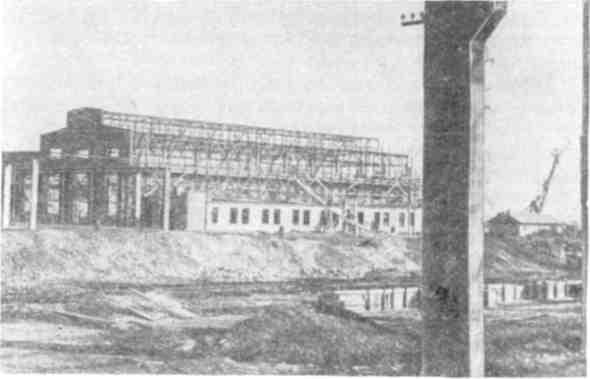

Строительство ремонтно-механического цеха
Конструкции и детали были в скоростном порядке изготовлены и отгружены в Рустави. Всего было сформировано и направлено из Челябинска около 85 эшелонов с этими деталями и конструкциями.
Для размещения инженерно-технических работников в районе строительства завода, представлявшего в то время голую выжженную степь, изготовили и направили 25 комплектов спаренных щитовых двухквартирных домов, а для размещения рабочих — палаточный городок на тысячу человек. Были разработаны схемы оперативной связи с укомплектованием их необходимым оборудованием, решены вопросы временного энергоснабжения. На площадку строительства пошли передвижные электростанции, стационарные дизельные станции и энергопоезд на 5 тыс. квт.
В марте 1944 г. на стройку уехала оперативная группа с задачей: обеспечение энергоснабжения и водоснабжения, организация связи, изыскание источников получения местных материалов и способов их обработки, приемка ряда действующих предприятий (Тбилисский кирпичный завод, известковый завод в Каспи и другие), создание подсобного сельского хозяйства для рабочего снабжения, организация лесных разработок и изучение транспортных схем.
На основе полученной с места работ в Грузии информации были разработаны и осуществлены некоторые дополнительные меры. Были отгружены, например, 20 сборных щитовых двухэтажных восьмиквартирных домов из Соликамска. Кроме того, часть оборудования направили из Тагилстроя, Базстроя и некоторых других строек. Из этих же мест приехали в Рустави и некоторые инженерно-технические работники.
Генплана завода еще не было, поэтому с Гипромезом согласовали лишь соответствующие зоны на площадке, где размещались предприятия, строительные базы, вспомогательные хозяйства, складские помещения и участки для размещения жилых поселков. Основное же хозяйство строительства проектировалось силами Закавказметаллургстроя.
Наряду с созданием непосредственно на площадке строительства первоочередных производственных предприятий не менее важной и срочной была разведка источников получения основных местных стройматериалов, и прежде всего составляющих бетона — песка, гравия, а также камня. До Закавказского металлургического завода крупных промышленных комплексов в Грузии не строилось. Под руководством заместителя главного инженера Н. Б. Лобоцкого и начальника технического отдела строительства Л. И. Вайнера была проведена большая работа по изысканию в Грузии, Армении, Азербайджане заполнителей для бетона и каменных материалов. Организовали балластный карьер в пойме реки Куры, Дзегамский карьер бутового камня и другие. Широко применялись
Недалеко от стройки было организовано крупное подсобное хозяйство овощного направления.
В минимальный срок были построены железнодорожные пути, связавшие строительные площадки с главными путями НКПС, автодорога от Рустави до Тбилиси, организовано временное водоснабжение (до 100 л в сутки), которое обеспечивало нужды строительства и населения в питьевой воде вплоть до пуска постоянного Булачаурского водопровода, строительство которого было возложено на Закавказметаллургстрой.
Площадка, отведенная для строительства, с одной стороны обрамлялась заболоченной поймой реки Куры. Находящаяся вблизи площадки деревня называлась Караязы («Черная смерть»), потому что здесь свирепствовала малярия. Поэтому нашим строителям, еще до сколь-нибудь удовлетворительного решения жилищной проблемы, пришлось заняться противомалярийными мероприятиями, в основном нефтеванием поймы реки и заболоченных участков. Они увенчались полным успехом, так как ни в начале строительства, ни в дальнейшем новых малярийных заболеваний среди коллектива строителей практически не было.
Строительство быстро набирало темпы. Найденные материалы и готовые конструкции позволили в течение 1944 г. построить основные производственные предприятия, организовать автохозяйство на 300 автомашин, базу механизации, мастерские сантехнических заготовок. Были вовлечены в строительство завода такие специализированные организации, как Стальконструкция, Кавэлектромонтаж, Кавсантехмонтаж и другие.
Решая вопросы частичного перебазирования сил и ресурсов из Челябинска в Рустави для организации новой базы строительства крупного комплекса, нельзя было ограничиться созданием только временных производственных предприятий, обычных и традиционных в подобных случаях. При организации нового строительства на необжитом месте это привело бы к замедлению разворота работ на основных цехах металлургического завода. Поэтому естественным было стремление начать строительство ремонтной группы цехов металлургического завода одновременно со строительством временных производственных сооружений и жилья для рабочих, чтобы уже на начальном этапе использовать их для широкого фронта основных работ.
Напомню, что к моменту организации стройки проектная документация металлургического завода еще не была разработана. Вырисовывались лишь его основные контуры на уровне проектного задания. Но вместе с тем имелась проектная документация (в стадии рабочих чертежей) по таким цехам, как фасоннолитейный, ремонтно-механический, кузнечный и металлоконструкций. По этим проектам цехи были построены на Челябинском металлургическом заводе. По своей производственной характеристике и конструктивным решениям они могли быть и на данной площадке. Конечно, применение этих проектов в Рустави требовало известной корректировки, обусловленной климатическими особенностями южного района. Так, следовало двойное остекление заменить одинарным, уменьшить теплоизолирующий слой кровли, что позволяло облегчить перекрытия, и так далее. Однако в данном случае решающее значение имела принципиальная возможность использования этих проектов, что сулило большой выигрыш времени.
Проектирование Руставского металлургического завода осуществлял центральный Гипромез, который тогда еще работал в Свердловске, куда был временно эвакуирован. Оценив значение поставленного вопроса, Гипромез без особой задержки санкционировал применение челябинских проектов для Руставского завода с теми поправками, которые были предложены строителями. Нашу инициативу поддержал и нарком черной металлургии И. Ф. Тевосян.
При решении вопроса, какие конструкции ремонтных цехов, в каком количестве изготовить на Урале и отправить в Рустави, определяющим было стремление изготовить максимум возможного, учитывая при этом транспортабельность конструкций. Эти соображения подсказали целесообразность изготовления на Челябметаллургстрое всех несущих металлических конструкций, сборных железобетонных плит перекрытий, деревянных переплетов, дверей и ворот. От изготовления на Урале сборных железобетонных колонн пришлось отказаться, так как тяжелые, длинномерные конструкции было сложно перевозить, особенно в условиях военного времени. Мы решили по детальным рабочим чертежам изготовить для будущих колонн все арматурные стержни, скомплектовали их в соответствующие связи, замаркировали и в таком виде отправили в Рустави. Кроме того, была изготовлена и отправлена универсальная сборно-разборная опалубка. Тем самым изготовление сборных железобетонных колонн на новой стройке было предельно облегчено.
