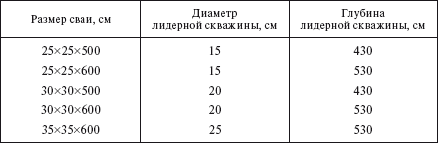

Буроопускные сваи применяются при температуре грунта ниже 0 °C с заполнением скважин грунтовым раствором. При этом важным показателем является продолжительность вмерзания свай. Ориентировочная продолжительность вмерзания свай при различных способах бурения скважин приведена в табл. 3.16.

Таблица 3.16

Продолжительность вмерзания одиночных буроопускных свай

Примечание. Меньшие значения показывают продолжительность вмерзания при погружении свай зимой и весной, большие – летом и осенью.

3.3. Сборка

и установка опор ВЛ

Все работы по сборке и установке опор производятся по проектам производства работ, разрабатываемым в соответствии со СНиП 12–01—2004. До начала производства работ по сборке и монтажу опор должна быть подготовлена площадка, на которой будут выполняться работы, на нее должны быть завезены элементы опоры. Все площадки должны иметь временные подъезды для автотранспорта и строительной техники.

В процесс сборки и монтажа опор входят: выкладка железобетонных стоек и отдельных элементов стальных опор, сборка опоры, установка опоры в проектное положение, ее выверка и закрепление.

Как правило, выкладка опоры и ее элементов производится вдоль оси ВЛ. В отдельных случаях исходя из рельефа местности и из условий ее подъема в вертикальное положение выкладка и сборка опоры производится поперек оси трассы ВЛ.

На косогорах выкладку и сборку опор необходимо производить вдоль оси ВЛ, траверсами в сторону подъема косогора. На участках пересечения линии электропередачи с автомобильными и железными дорогами, реками и оврагами, а также линиями связи опоры выкладывают вдоль оси линии, траверсами и тросостойкой в сторону пересекаемых объектов при расстоянии от центра установки опоры до пересечения не меньше 1,5 высоты опоры. Это расстояние считается: от центра опоры до бровки кювета при пересечении с автодорогами; с железными дорогами – до проекции линий связи и автоблокировки, а при их отсутствии – до края основного земляного полотна; с оврагами – до их бровки; с реками – до уреза воды; с линиями связи и линиями ВЛ – до проекции их крайнего провода.

Если во время осмотра опоры перед сборкой обнаружатся отдельные элементы опор с повреждениями, то к сборке ее до исправления и замены этих элементов или деталей приступать запрещается.

3.3.1. Установка железобетонных опор

Установка железобетонных опор производится, как правило, стреловыми кранами и кранами-установщиками опор типа КВЛ. При необходимости подтягивания стоек используется трактор. Диаметр цилиндрического пробуренного котлована не должен превышать диаметра стойки более чем на 25 %. При большей разнице устанавливается верхний ригель. Ригели на промежуточных опорах располагаются вдоль оси ВЛ.

Время между устройством котлована и установкой в него опоры не должно превышать одних суток.

При установке двухстоечных и портальных железобетонных опор производится установка последовательно одной и второй стоек, затем монтаж траверс, верхних концов крестовых связей между стойками и закрепление нижних концов крестовых связей.

После подъема и установки краном свободностоящих опор в выкопанные котлованы, опоры должны быть временно раскреплены оттяжками, а затем установлены нижние и верхние ригели. Окончательное закрепление опор осуществляется обратной засыпкой грунтом только после их выверки засыпкой в пазухи грунта с послойным трамбованием. В зимнее время смесь для засыпки пазух защищается от промерзания матами из шлаковаты или других утеплителей.

3.3.2. Установка стальных опор

Стальные опоры, поступающие на объект, должны снабжаться паспортом завода – изготовителя опор с указанием в нем всех необходимых данных. Стальные опоры, поступающие в разобранном виде, должны быть снабжены маркировкой, соответствующей заводской схеме сборки опоры.

Детали опоры должны иметь антикоррозионное покрытие и не иметь повреждений в виде погнутостей, скручивания и т. д.

Как правило, опоры должны собираться около фундамента с одновременным креплением основания опоры к фундаменту шарнирами, с помощью которых производится подъем опоры. Выкладку опоры осуществляют на деревянных подкладках высотой не менее 30 см. Подкладки устанавливают под стыками опор.

Сборку болтовых опор, если они поступили в разобранном виде, осуществляют двумя методами:

1) сначала собирают нижнюю плоскость стойки, начиная от фундамента, затем в обратном порядке – посекционно три остальные плоскости. После окончательной сборки стойки отдельно собирают траверсы и крепят их к опоре. При наличии в конструкции опоры диафрагм плоскости опоры собирают в следующем порядке: на нижнюю плоскость устанавливают предварительно собранные элементы диафрагм, после чего к ним присоединяют поясной уголок и обрешетку боковой плоскости; аналогично собирают вторую боковую плоскость и, наконец, верхнюю обрешетку;

2) собирают две боковые плоскости секций, затем их устанавливают на ребро и расчаливают, после этого между боковыми плоскостями устанавливают диафрагмы и собирают нижнюю и верхнюю обрешетки. На собранную стойку крепят отдельно собранные траверсы и тросостойки.

Для укрупнительной сборки секций стальных промежуточных опор на оттяжках с параллельными поясами ВЛ 500 кВ и выше институтом «Оргэнергострой» разработан проект полигона. Полигон является передвижным быстромонтируемым и представляет собой комплект нестандартизированного оборудования, с помощью которого выполняется механизированная сборка секций опор. В комплект полигона входят грузоподъемные средства, кондукторы, кантователи, рольганги для подачи элементов секций на сборку и другое необходимое оборудование и инструменты. На полигоне имеются площадки для разгрузки и складирования элементов секций и собранных секций.

Технические характеристики полигона:

Производительность в смену опор 500 кВ, шт………… 2

Численность работающих в смену, чел………………….. 16

Наибольшая масса собираемых узлов, т:

секций………………………………………………………………. 2

траверс……………………………………………………………… 3

Установленная мощность полигона, кВт……………….. 27,9

Площадь полигона, м2…………………………………………… 27 х 44 = 1148

Масса металлоконструкций полигона, т……………….. 3,16

Монтаж стальных опор в зависимости от назначения, типа, высоты, условий монтажа, массы производится следующими методами: свободного монтажа стреловыми кранами, поворотом, наращивания и комбинированного монтажа (табл. 3.17).

Таблица 3.17

Оптимальная область применения методов монтажа стальных опор ВЛ

Строповку элементов стальных опор необходимо осуществлять в узлах соединения секций опоры. При монтаже опор методом поворота А-образную стрелу сначала устанавливают в вертикальное положение или с наклоном 5—15° в сторону подъема опоры.

Опорные части монтажной стрелы устанавливают в подготовленные приямки глубиной 30 см для предохранения ее при подъеме опоры от сдвига. Затем оголовок стрелы со стороны траверс опоры соединяют двумя тросами (вожжами) расчетной длины с опорой, а с другой стороны – тяговым тросом (тросами) или полиспастом (полиспастами) с тяговыми механизмами. Трос (тросы) к опоре крепят выше центра тяжести опоры на расстояние не менее чем 1,5 м.
